Budowa domu nabiera tempa, gdy ściany są już gotowe, ale właśnie wtedy trzeba podjąć decyzję, która wpłynie na konstrukcję, koszty i dalszy harmonogram prac. Strop monolityczny to płyta żelbetowa wykonywana bezpośrednio na budowie, dlatego wyjaśniam, jak działa to rozwiązanie, ile może kosztować, jak przebiega jego wykonanie i kiedy lepiej wybrać inną technologię.
Najważniejsze decyzje dotyczące stropu wylewanego na budowie
- Elastyczny kształt pozwala łatwiej zaplanować schody, otwory i nietypowy układ pomieszczeń.
- Projekt konstruktora decyduje o grubości płyty, rodzaju zbrojenia i klasie betonu.
- Orientacyjny koszt w 2026 roku wynosi zwykle około 450-750 zł/m² wraz z podstawowymi materiałami i robocizną.
- Pełne deskowanie i podparcie sprawiają, że wykonanie jest bardziej pracochłonne niż montaż wielu stropów systemowych.
- Pielęgnacja betonu oraz właściwy moment usunięcia podpór mają bezpośredni wpływ na bezpieczeństwo konstrukcji.

Jak działa płyta wylewana na budowie

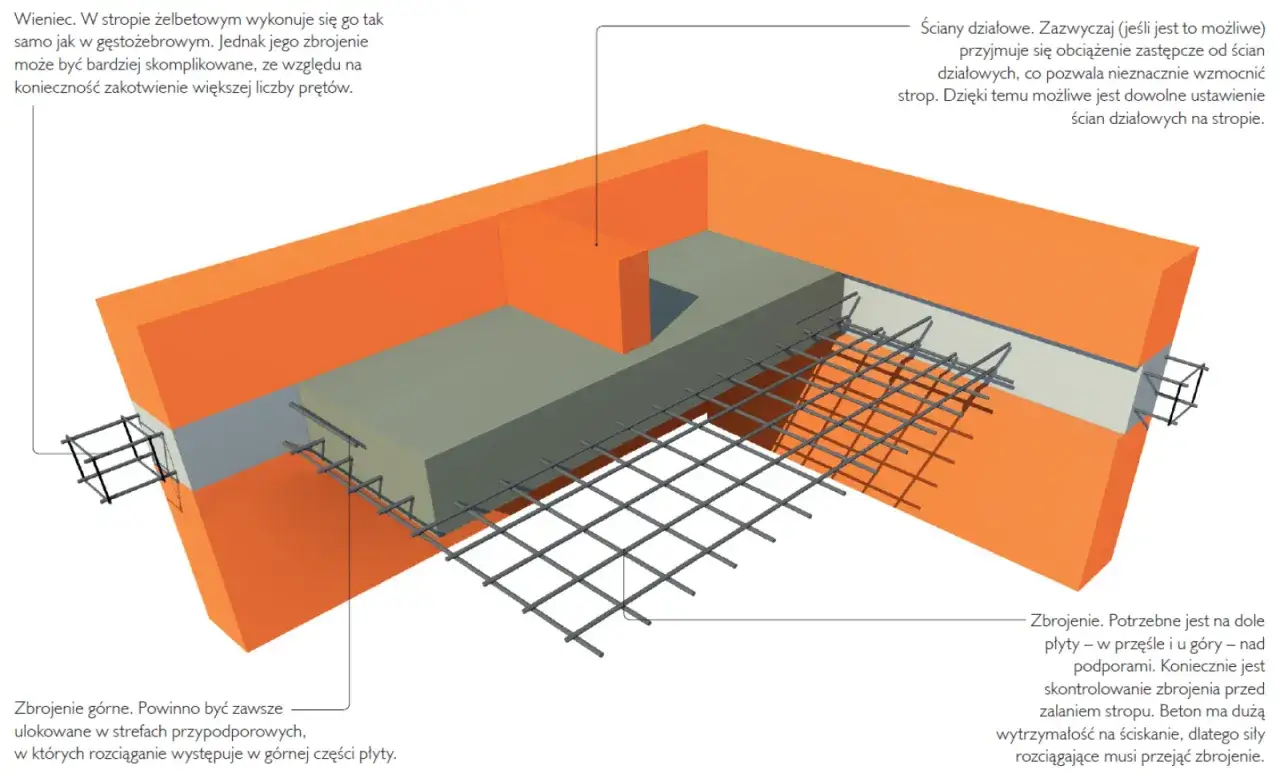

To żelbetowa płyta, czyli połączenie betonu przenoszącego głównie ściskanie i stalowego zbrojenia przejmującego naprężenia rozciągające. Całość powstaje na miejscu, w przygotowanym wcześniej szalunku. Dzięki temu konstrukcja może mieć niemal dowolny obrys, a nie tylko kształt dopasowany do gotowych belek czy płyt.
W praktyce płyta opiera się na ścianach nośnych, podciągach albo słupach. Jej grubość, rozpiętość i układ prętów nie powinny być dobierane według porad z internetu. O tych parametrach decyduje projekt konstrukcyjny, w którym uwzględnia się między innymi rozstaw podpór, ciężar ścian działowych, warstw podłogowych, wyposażenia oraz obciążenia użytkowe.
Jednokierunkowe i dwukierunkowe przekazywanie obciążeń
Przy prostym układzie podpór płyta może pracować głównie w jednym kierunku. Gdy pomieszczenie ma zbliżone wymiary i jest podparte na kilku bokach, konstruktor może zaprojektować zbrojenie krzyżowe, dzięki któremu obciążenia rozchodzą się w dwóch kierunkach. Nie oznacza to jednak, że każda gruba płyta będzie automatycznie mocniejsza. Liczy się cały układ konstrukcyjny, a nie sam ciężar betonu.
W budynkach jednorodzinnych często spotyka się płyty o grubości około 15-20 cm, ale jest to wyłącznie orientacyjny zakres, a nie uniwersalna zasada. Przy większych rozpiętościach, wysokich obciążeniach lub zastosowaniu podciągów wartości mogą być zupełnie inne. Zwiększanie grubości bez obliczeń może nawet pogorszyć sytuację, ponieważ dodatkowa masa obciąży ściany i fundamenty.
Największe zalety i ograniczenia tego rozwiązania
Najbardziej przekonuje mnie swoboda projektowania. Przy odpowiednim zaplanowaniu można bez większych problemów uwzględnić otwór na schody, przejście instalacyjne, balkon, wykusz czy nieregularny kształt budynku. W stropach z gotowych elementów takie zmiany bywają trudniejsze i wymagają stosowania dodatkowych belek lub przeprojektowania systemu.
- Duża sztywność ogranicza drgania i pomaga uzyskać stabilną konstrukcję.
- Elastyczność architektoniczna ułatwia realizację nietypowych rzutów i większych otworów.
- Gładka powierzchnia od spodu zwykle upraszcza późniejsze tynkowanie sufitu.
- Dobre właściwości akustyczne wynikają z dużej masy, choć ostateczny komfort zależy także od podłogi i warstw wykończeniowych.
- Możliwość przenoszenia dużych obciążeń jest przydatna między innymi przy ciężkich ściankach i nietypowym układzie wnętrz.
Minusem jest pracochłonność. Trzeba przygotować szalunek pod całą powierzchnią, ustawić podpory, zmontować zbrojenie, zamówić odpowiednią ilość mieszanki i zorganizować betonowanie w krótkim czasie. Najczęściej to robocizna i logistyka, a nie sam beton, najmocniej podnoszą koszt.
Nie jest to również technologia dobra dla ekipy bez doświadczenia. Błąd w położeniu prętów, brak właściwych dystansów albo zbyt szybkie rozdeskowanie może prowadzić do rys, nadmiernych ugięć i kosztownych napraw. Z tego powodu oszczędzanie na zbrojarzu lub kierowniku budowy uważam za pozorną oszczędność.
Jak wygląda wykonanie krok po kroku
Przygotowanie podpór i szalunku
Najpierw wykonuje się pełne deskowanie albo montuje systemowe panele szalunkowe. Pod spodem ustawia się stemple i belki, które muszą przenieść ciężar świeżego betonu, zbrojenia oraz pracowników. Podłoże pod podporami powinno być stabilne, ponieważ nierównomierne osiadanie może zmienić geometrię płyty.
Szalunek trzeba wypoziomować i dokładnie zamknąć. Nawet niewielkie nieszczelności powodują wypływ mleczka cementowego, a później nierówną powierzchnię lub ubytki. Przed ułożeniem stali sprawdza się także otwory, krawędzie i miejsca pod instalacje, ponieważ późniejsze wiercenie w konstrukcji jest złym sposobem na rozwiązywanie takich problemów.
Układanie zbrojenia
Stal układa się zgodnie z rysunkami konstrukcyjnymi. Stosuje się zbrojenie dolne, a w określonych miejscach również górne, szczególnie nad podporami, przy podciągach i wokół otworów. Pręty muszą mieć odpowiednie zakłady, średnice i rozstawy, a ich położenie utrzymują specjalne dystanse.
Nie wolno dopuścić, aby stal leżała bezpośrednio na deskowaniu. Otulina betonowa, czyli warstwa betonu chroniąca zbrojenie przed wilgocią i ogniem, musi mieć grubość określoną w projekcie. W czasie odbioru przed betonowaniem sprawdza się także położenie przepustów, puszek, kotew i ewentualnych elementów wieńca.
Betonowanie i zagęszczanie
Beton zwykle przyjeżdża z wytwórni i jest podawany pompą. Ekipa rozprowadza go równomiernie, a następnie zagęszcza wibratorem wgłębnym. Ten etap trzeba dobrze zaplanować, ponieważ przerwy robocze w przypadkowych miejscach mogą osłabić konstrukcję.
Najczęściej stosuje się beton klasy C20/25 lub wyższej, lecz klasa mieszanki zawsze wynika z projektu. Nie powinno się samodzielnie dolewać wody do betonu, nawet jeśli ekipa uzna, że ułatwi to pracę. Nadmiar wody pogarsza parametry mieszanki i zwiększa ryzyko skurczowych pęknięć.
Przeczytaj również: Strop Teriva 100m2: Realny kosztorys 2026. Uniknij ukrytych opłat!
Pielęgnacja i usuwanie podpór
Po betonowaniu powierzchnię trzeba chronić przed zbyt szybkim wysychaniem, słońcem, deszczem i mrozem. W ciepłe dni stosuje się zraszanie lub przykrycie folią, a w chłodniejszych warunkach konieczne może być zabezpieczenie przed spadkiem temperatury.
Beton przyjmuje się zwykle jako osiągający projektowaną wytrzymałość po około 28 dniach w warunkach normowych, ale nie jest to automatyczna zgoda na usunięcie wszystkich podpór. Decyzję o rozdeskowaniu podejmuje kierownik budowy lub konstruktor, uwzględniając rozpiętość, temperaturę, wyniki pielęgnacji i dalsze obciążenia.
Ile kosztuje strop monolityczny w 2026 roku
Przy typowym domu jednorodzinnym orientacyjny koszt kompletnego wykonania w 2026 roku wynosi około 450-750 zł/m². W tej kwocie zwykle mieszczą się podstawowe materiały, zbrojenie, beton, szalunek oraz robocizna, ale zakres ofert bywa różny. Jedna firma dolicza pompę do betonu i wynajem podpór, inna ujmuje je w cenie całościowej.
| Element wyceny | Co wpływa na koszt | Praktyczna uwaga |
|---|---|---|
| Beton | Klasa, objętość płyty, transport i pompa | Mała ilość mieszanki może oznaczać wysoką opłatę za dowóz. |
| Zbrojenie | Średnice prętów, masa stali i liczba detali | Największe zużycie pojawia się przy dużych rozpiętościach i otworach. |
| Szalunek i podpory | Metraż, czas wynajmu oraz trudność geometrii | Nietypowy rzut może wymagać pracochłonnego deskowania tradycyjnego. |
| Robocizna | Region, doświadczenie ekipy i zakres prac | Oferta powinna jasno określać, czy obejmuje montaż, betonowanie i rozbiórkę. |
Przy skomplikowanym rzucie, większych rozpiętościach albo konieczności wykonania podciągów koszt może wzrosnąć o 10-20% lub więcej. Najbezpieczniej porównać co najmniej trzy wyceny na podstawie tego samego projektu. Sama cena za metr kwadratowy niewiele mówi, jeśli jedna oferta dotyczy tylko robocizny, a druga obejmuje pełny zakres.
Strop wylewany czy gęstożebrowy
W domu o prostym rzucie często bardziej opłaca się zastosować strop gęstożebrowy. Składa się on z belek, pustaków i nadbetonu, więc montaż może przebiegać szybciej i przy mniejszym zużyciu szalunku. Technologia monolityczna zyskuje przewagę wtedy, gdy projekt ma nietypowy kształt, większe obciążenia albo wiele otworów.
| Kryterium | Płyta monolityczna | Strop gęstożebrowy |
|---|---|---|
| Swoboda kształtu | Bardzo duża | Ograniczona układem belek i pustaków |
| Pracochłonność | Duża, szczególnie przy szalowaniu i zbrojeniu | Zwykle mniejsza przy prostym rzucie |
| Ciężar konstrukcji | Często większy | Zwykle mniejszy |
| Akustyka i sztywność | Najczęściej bardzo dobre | Zależne od systemu i warstw wykończeniowych |
| Nietypowe otwory | Łatwiejsze do zaprojektowania | Mogą wymagać dodatkowych belek lub przeprojektowania |
Nie zamieniałbym jednego rozwiązania na drugie wyłącznie na podstawie ceny. Zmiana technologii wymaga ponownych obliczeń, ponieważ inny jest ciężar własny, sposób podparcia i układ zbrojenia. Projektant powinien potwierdzić, że ściany i fundamenty przeniosą nowe obciążenia.

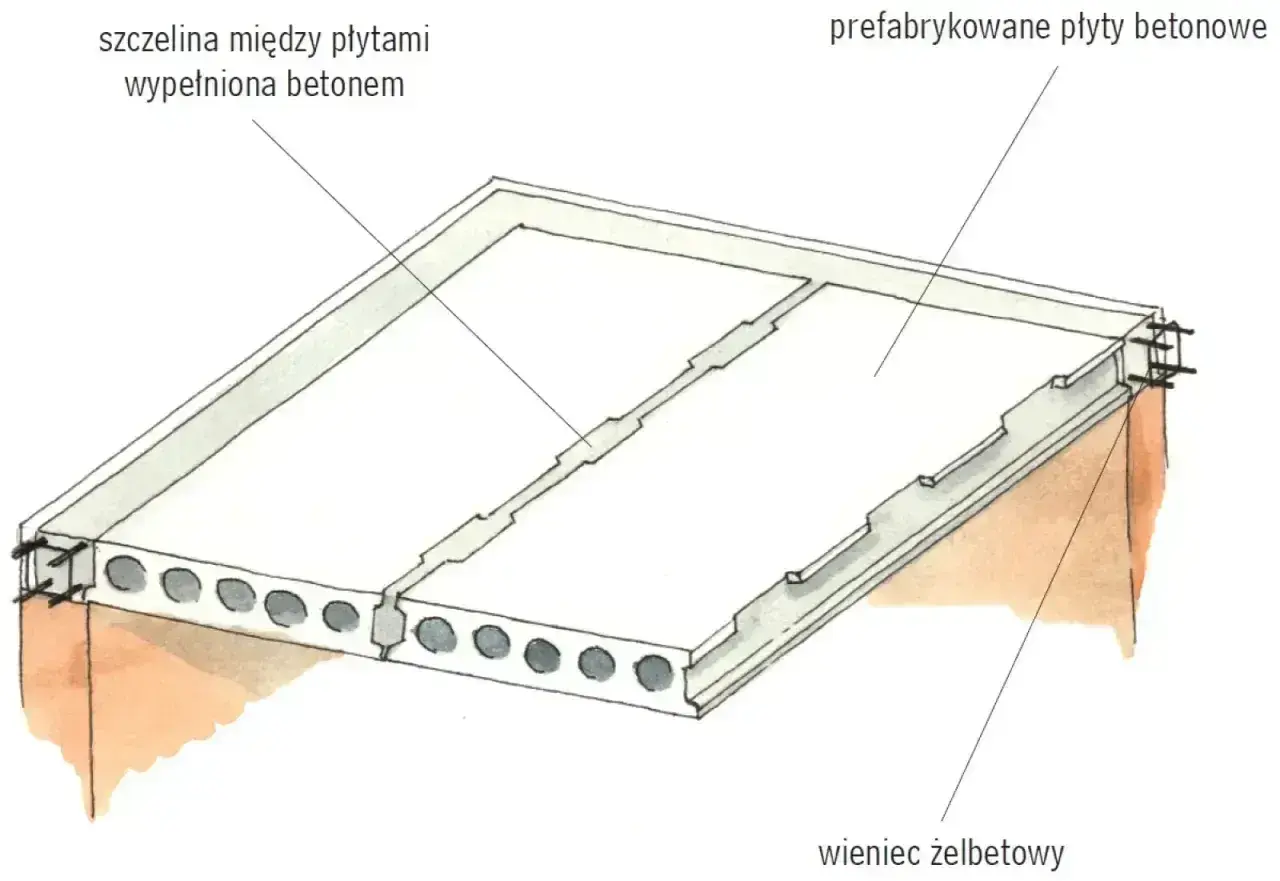

Prefabrykowane płyty mogą być jeszcze szybsze w montażu, ale wymagają dobrej logistyki, dojazdu dla ciężkiego transportu i często użycia dźwigu. Przy trudnej działce lub małej budowie ich przewaga czasowa może stopnieć. Dlatego zawsze sprawdzam nie tylko cenę materiału, lecz także dostępność sprzętu i warunki na placu budowy.
Błędy, które najczęściej kończą się problemami
Najpoważniejsze pomyłki powstają zwykle przed przyjazdem betonowozu. Ekipa spieszy się, aby zamknąć etap, a inwestor nie ma już możliwości poprawienia zbrojenia po zalaniu konstrukcji. Przed betonowaniem trzeba przeprowadzić dokładny odbiór, najlepiej z udziałem kierownika budowy.
- Brak projektu zamiennego przy zmianie rozpiętości, otworów lub układu ścian.
- Nieprawidłowa otulina wynikająca z braku dystansów albo chodzenia po zbrojeniu.
- Przesunięte pręty górne nad podporami, gdzie zbrojenie ma szczególne znaczenie.
- Dolewanie wody do mieszanki w celu poprawy urabialności.
- Nierównomierne betonowanie prowadzące do przeciążenia części szalunku.
- Zbyt szybkie usunięcie podpór lub składowanie ciężkich materiałów na świeżej płycie.
- Brak pielęgnacji betonu podczas upałów, wiatru albo niskiej temperatury.
Po betonowaniu nie należy od razu układać palet z bloczkami, pustakami czy materiałami wykończeniowymi. Obciążenia trzeba wprowadzać stopniowo i zgodnie z organizacją robót przyjętą przez kierownika budowy. Rysy konstrukcyjne, wyraźne ugięcia lub odspojenia betonu wymagają oceny specjalisty, a nie maskowania tynkiem.
Dobra decyzja zaczyna się przed zamówieniem betonu
Najpierw porównałbym projekt, warunki działki i realne możliwości ekipy. Płyta wylewana na miejscu ma sens, gdy potrzebuję dużej sztywności, niestandardowego układu pomieszczeń albo swobody przy planowaniu otworów. Przy prostym domu i ograniczonym budżecie strop gęstożebrowy może okazać się szybszy oraz korzystniejszy finansowo.
Przed podpisaniem umowy poprosiłbym o szczegółową wycenę, harmonogram szalowania, informację o klasie betonu, sposobie pielęgnacji i odpowiedzialności za odbiór zbrojenia. Najważniejsza nie jest sama technologia, lecz zgodność projektu, materiałów i wykonania. To właśnie ten zestaw decyduje, czy strop będzie trwały, cichy i bezproblemowy przez kolejne dekady.
