Przy wyborze stropu liczy się nie tylko cena materiałów, ale też sposób podparcia, czas wykonania i możliwość bezpiecznego poprowadzenia instalacji. Strop Ackermana to tradycyjna konstrukcja gęstożebrowa z ceramicznymi pustakami, żelbetowymi żebrami i betonem układanym na budowie. Wyjaśniam, z czego się składa, jak przebiega jego wykonanie, ile może kosztować oraz kiedy rozsądniej rozważyć inne rozwiązanie.
Najważniejsze decyzje dotyczące konstrukcji z pustaków ceramicznych
- Żebra żelbetowe przenoszą obciążenia, a pustaki pełnią głównie funkcję wypełnienia.
- Typowe pustaki mają wysokość 18 lub 20 cm, a warstwa nadbetonu zwykle ma 3-4 cm.
- Konstrukcja wymaga pełnego deskowania i podparcia stemplami.
- Najlepiej sprawdza się przy prostym rzucie budynku i rozpiętości mniej więcej 2,7-6,5 m, ale ostateczny zakres wynika z obliczeń.
- Orientacyjny koszt w 2026 roku to około 200-320 zł/m² za podstawowy zakres materiałów i robocizny.
Z czego składa się strop Ackermana
To strop gęstożebrowy wykonywany w dużej części bezpośrednio na budowie. Pomiędzy deskami tworzącymi przyszłe żebra układa się ceramiczne pustaki, a wolne przestrzenie wypełnia zbrojeniem i betonem. Po związaniu mieszanki powstaje sztywna konstrukcja, w której najważniejszą pracę wykonują żebra żelbetowe i nadbeton, nie same pustaki.
Pustaki są lekkim wypełnieniem, które ogranicza ilość betonu i porządkuje geometrię stropu. Nie należy traktować ich jak elementów nośnych. To jedno z podstawowych nieporozumień, z którymi spotykam się przy rozmowach o tej technologii.
| Element | Rola w konstrukcji | Typowe informacje |
|---|---|---|
| Pustaki ceramiczne | Wypełnienie przestrzeni między żebrami | Najczęściej wysokość 18 lub 20 cm |

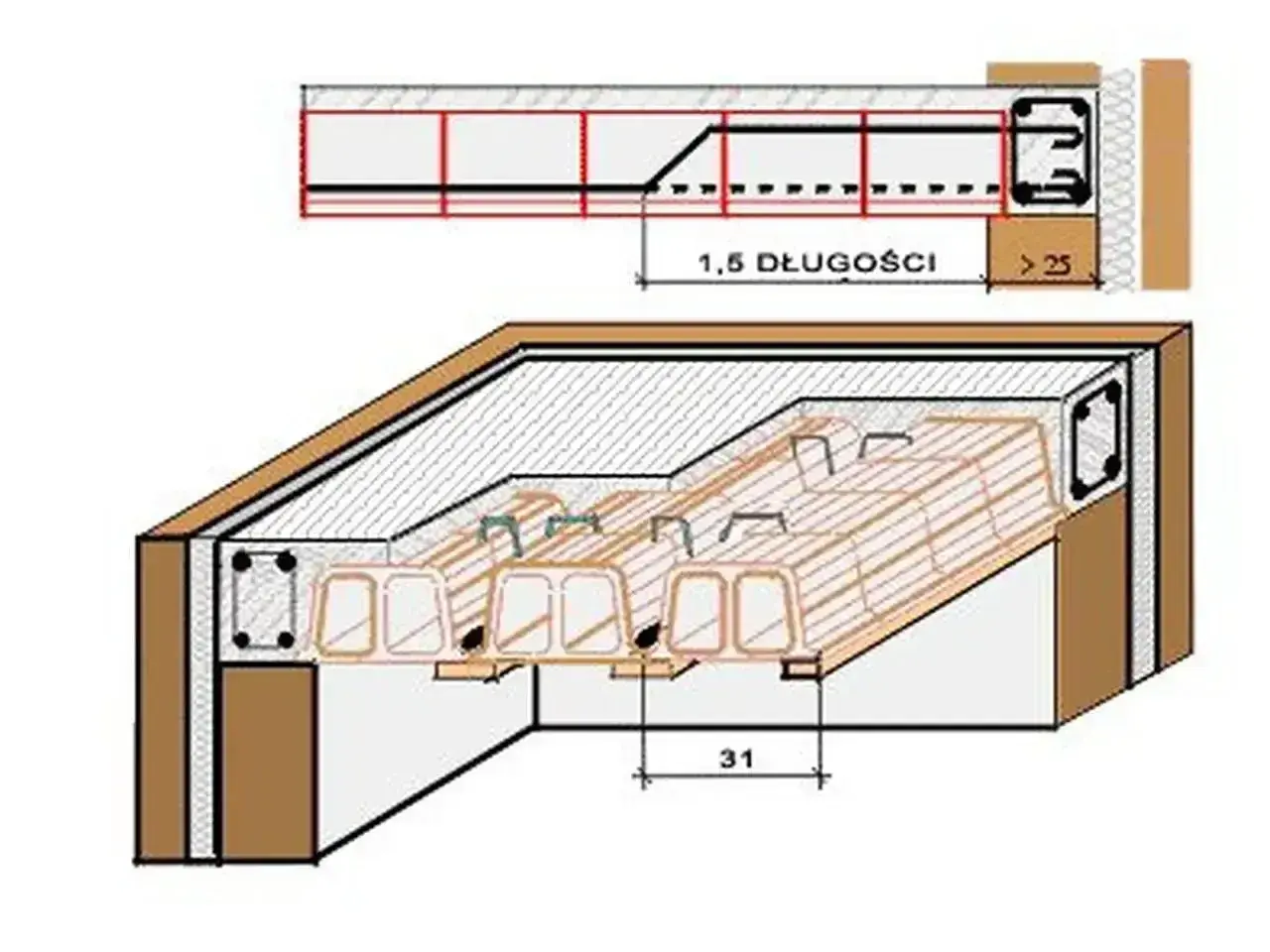

| Żebra żelbetowe | Przenoszenie obciążeń i ugięć | Rozstaw osiowy często wynosi około 31 cm |
| Nadbeton | Usztywnienie i połączenie całej konstrukcji | Zwykle warstwa 3-4 cm, zgodnie z projektem |
| Wieniec | Spięcie stropu ze ścianami | Wykonywany na ścianach nośnych |
| Deskowanie i stemple | Podparcie elementów przed związaniem betonu | Układ wynika z projektu i warunków budowy |
W starszych opisach można znaleźć także pustaki o wysokości 15 lub 22 cm. Ich dostępność i parametry zależą od producenta, dlatego nie wolno dobierać wysokości pustaka wyłącznie na podstawie ceny albo wymiaru znalezionego w internecie. Konstruktor musi uwzględnić rozpiętość, obciążenia, grubość stropu i sposób oparcia na ścianach.
Kiedy to rozwiązanie ma sens
Najlepsze warunki dla tej technologii daje dom o prostym rzucie, regularnie rozmieszczonych ścianach nośnych i umiarkowanych rozpiętościach. Pustaki można wnosić ręcznie, więc wykonanie nie wymaga dźwigu. To realna zaleta na małej budowie, szczególnie gdy dojazd ciężkiego sprzętu jest utrudniony.
Z drugiej strony całość wymaga sporo pracy przygotowawczej. Trzeba wykonać deskowanie, ustawić podpory, ułożyć pustaki, przygotować zbrojenie i dopiero wtedy betonować. Oszczędność na transporcie może zostać zjedzona przez robociznę, jeśli ekipa nie ma doświadczenia z takim stropem.
| Cecha | Konstrukcja Ackermana | Strop z prefabrykowanymi belkami | Strop monolityczny |
|---|---|---|---|
| Ciężki sprzęt | Zwykle nie jest potrzebny | Czasem potrzebny, zależnie od elementów | Zwykle nie przy samym układaniu, ale potrzebne jest rozbudowane deskowanie |
| Deskowanie | Pełne lub bardzo rozbudowane podparcie | Mniejsze, podparcie pod belkami | Pełne deskowanie |
| Elastyczność przy nietypowym rzucie | Dobra, ale wymaga indywidualnych żeber | Ograniczona geometrią systemu | Bardzo dobra |
| Szybkość wykonania | Umiarkowana | Zwykle większa | Najczęściej mniejsza |
| Największe ryzyko | Błędy w zbrojeniu i podparciu | Nieprawidłowe oparcie belek | Błędy w całym deskowaniu i zbrojeniu |
Ja nie wybierałbym tej technologii tylko dlatego, że pustak kosztuje kilka złotych za sztukę. Porównanie powinno obejmować materiał, stal, beton, deskowanie, podpory, transport i robociznę. Dopiero taki pełny koszt pozwala uczciwie zestawić ją z Terivą, stropem monolitycznym albo innym systemem ceramicznym.
Jak przebiega wykonanie krok po kroku
Prace zaczynają się od dokumentacji konstrukcyjnej, a nie od zamówienia pustaków. Projekt powinien wskazywać kierunek żeber, ich przekrój, zbrojenie, miejsca żeber rozdzielczych, wzmocnienia pod ścianami działowymi oraz sposób wykonania wieńca.
- Przygotowanie oparcia. Ściany nośne trzeba wypoziomować, a miejsca oparcia przygotować zgodnie z projektem. Wykonuje się również wieniec spinający mury.
- Ustawienie deskowania i stempli. Deski tworzą spód przyszłych żeber. Podpory muszą stać na stabilnym podłożu, a ich rozstaw i układ powinny odpowiadać dokumentacji.
- Ułożenie pustaków. Elementy układa się w równych rzędach, zwykle z przesunięciem kolejnych pasów. Pustaki uszkodzone, spękane lub zawilgocone w sposób pogarszający ich stan należy odrzucić.
- Wykonanie żeber i zbrojenia. Pręty, strzemiona oraz dodatkowe wzmocnienia układa się dokładnie tak, jak przewidział konstruktor. Nie wolno samodzielnie zmieniać średnicy prętów ani ich rozstawu.
- Zabezpieczenie pustaków. Otwory przy wieńcu, ścianach i żebrach trzeba zamknąć, aby beton nie wlał się do środka pustaków. Taki błąd zwiększa ciężar stropu i zużycie mieszanki.
- Betonowanie. Beton rozprowadza się równomiernie, bez tworzenia miejscowych hałd. Podczas pracy trzeba uważać, by nie przesunąć pustaków ani zbrojenia.
- Pielęgnacja betonu. Świeżą konstrukcję chroni się przed zbyt szybkim wysychaniem, deszczem i mrozem. Przez pierwsze dni beton powinien mieć zapewnione warunki do prawidłowego dojrzewania.
Najwięcej problemów pojawia się zwykle przed przyjazdem betoniarki. Jeśli zbrojenie jest źle podparte, deski mają ugięcia, a pustaki nie są zamknięte od strony wieńca, samo dobrej jakości betonowanie nie naprawi sytuacji. Odbiór deskowania i zbrojenia przez kierownika budowy powinien nastąpić przed podaniem mieszanki.
Przeczytaj również: Ocieplenie stropu poddasza: Krok po kroku, koszty, dofinansowanie
Ściany działowe, schody i otwory
Ściana działowa ustawiona w przypadkowym miejscu może obciążyć strop inaczej, niż przewidziano w projekcie. Przy cięższych przegrodach projektant może zaplanować dodatkowe żebro, belkę albo zmianę układu zbrojenia. Dotyczy to również otworu na schody, komina, dużych przejść instalacyjnych i balkonów.
Nie radzę wykonywać takich zmian metodą „zobaczymy po ułożeniu pustaków”. Każdy większy otwór trzeba przewidzieć przed betonowaniem, ponieważ późniejsze wycinanie żeber osłabia konstrukcję i może wymagać kosztownego wzmocnienia.
Najczęstsze błędy i ich skutki
Tradycyjna technologia nie jest trudna dlatego, że ma skomplikowane elementy. Jest wymagająca, bo wiele drobnych czynności wpływa na końcową nośność. Poniżej wymieniam błędy, które w praktyce mają największe znaczenie.
- Brak pełnego podparcia może doprowadzić do nadmiernego ugięcia deskowania i zmiany geometrii żeber.
- Nieprawidłowe otulenie stali osłabia ochronę zbrojenia przed korozją i ogniem.
- Przesunięte pręty zmieniają pracę konstrukcji, nawet jeśli z zewnątrz strop wygląda poprawnie.
- Niezaślepione pustaki pozwalają betonowi wniknąć w kanały, zwiększając ciężar i zużycie mieszanki.
- Zbyt szybkie usunięcie stempli może spowodować ugięcia, rysy albo przeciążenie młodego betonu.
- Betonowanie punktowe tworzy nierównomierne obciążenie deskowania i może przemieścić pustaki.
- Samowolne zmiany w projekcie dotyczące rozpiętości, ścian lub otworów są ryzykiem konstrukcyjnym, nie tylko formalnym.
Nie ma jednej bezpiecznej daty, po której zawsze można zdjąć podpory. Zależy to od klasy betonu, temperatury, wilgotności, rozpiętości i rzeczywistego obciążenia. Decyzję o rozdeskowaniu podejmuje kierownik budowy na podstawie projektu i stanu konstrukcji, a nie kalendarza ekipy.
Ile kosztuje wykonanie takiego stropu
W 2026 roku za prostą konstrukcję tego typu można orientacyjnie przyjąć 200-320 zł/m² za podstawowy zakres materiałów i robocizny. To przedział poglądowy, a nie cennik. W małej miejscowości cena może być niższa, natomiast trudny rzut, brak miejsca na składowanie, dodatkowe żebra i drogi transport szybko podnoszą koszt.
| Składnik wyceny | Orientacyjny poziom | Od czego zależy |
|---|---|---|
| Pustaki ceramiczne | około 3-7 zł za sztukę | Wysokość, producent, liczba sztuk na metr i transport |
| Stal zbrojeniowa | wyceniana według zestawienia z projektu | Rozpiętość, obciążenia, żebra dodatkowe i wieniec |
| Beton | zależny od klasy i ilości mieszanki | Grubość nadbetonu, objętość żeber, dojazd i pompa |
| Deskowanie i podpory | osobna pozycja lub koszt własnej pracy | Powierzchnia, wysokość kondygnacji i czas podparcia |
| Robocizna | często około 100-160 zł/m² | Region, zakres prac i doświadczenie ekipy |
Do wyceny nie zawsze wlicza się izolację akustyczną, tynkowanie sufitu, wynajem podpór, transport stali ani pompę do betonu. Dlatego oferta niższa o kilkadziesiąt złotych za metr może po doliczeniu dodatków okazać się droższa. Proś o kosztorys rozbity na materiał, sprzęt i robociznę, zamiast porównywać jedną kwotę za metr.
Kiedy lepiej wybrać inne rozwiązanie
Jeżeli budynek ma wiele załamań, duże otwory, nietypowe obciążenia albo dużą liczbę ciężkich ścian działowych, bardziej praktyczny może być strop monolityczny. Pozwala swobodniej kształtować konstrukcję, ale wymaga rozbudowanego deskowania, większej ilości zbrojenia i dokładnych obliczeń.
Przy regularnym rzucie domu często wygodniej wypada system z prefabrykowanymi belkami. Montaż przebiega szybciej, a zakres deskowania jest mniejszy, choć trzeba podporządkować się wymiarom konkretnego systemu. Nie każdy tańszy wariant jest tańszy w całym procesie, szczególnie gdy ekipa musi improwizować przy nietypowych miejscach.
W przypadku remontu starego budynku najpierw sprawdziłbym nośność ścian, stan fundamentów i możliwość bezpiecznego ustawienia podpór. Nowy strop może być poprawnie zaprojektowany, ale jeśli istniejące mury nie przeniosą dodatkowych obciążeń, sama technologia nie rozwiąże problemu.
Najlepsza oszczędność zaczyna się przed zamówieniem pustaków
Przed zakupem materiałów trzeba sprawdzić aktualny projekt konstrukcyjny, rozpiętości, kierunek żeber, wysokość pustaków, klasę betonu, zestawienie stali oraz wszystkie otwory i ściany działowe. To kilka minut przy dokumentacji, które może oszczędzić kosztownego przerabiania stropu.
Moja praktyczna rekomendacja jest prosta: tę technologię warto wybierać wtedy, gdy pasuje do całego budynku, a nie tylko do atrakcyjnej ceny pustaka. Przy poprawnym projekcie, starannym podparciu i odbiorze zbrojenia przed betonowaniem powstaje trwała konstrukcja, ale bezpieczeństwo zawsze ma pierwszeństwo przed tempem i pozorną oszczędnością.
