Budujesz dom i chcesz wiedzieć, jaki budżet przygotować na doprowadzenie energii do działki? Najkrótsza odpowiedź na pytanie, ile kosztuje przyłącze prądu, brzmi: sama opłata dla operatora zwykle wynosi około 800-1500 zł brutto przy standardowej mocy 12-15 kW, ale kompletne wykonanie przyłącza z pracami po stronie inwestora może kosztować 4-10 tys. zł lub więcej. Poniżej wyjaśniam, od czego zależy cena, co obejmuje taryfa operatora i gdzie najczęściej pojawiają się dodatkowe wydatki.
Standardowe przyłącze domu zwykle nie kosztuje kilkunastu tysięcy złotych
- Opłata operatora jest naliczana głównie od mocy przyłączeniowej i rodzaju przyłącza.
- Przy mocy 12-15 kW samo przyłączenie kablowe kosztuje zazwyczaj około 800-1700 zł brutto.
- Pełny budżet z wykopem, przewodem od złącza do domu i elektrykiem wynosi często 4-10 tys. zł.
- Po przekroczeniu 200 metrów operator dolicza opłatę za każdy dodatkowy metr.
- Prąd budowlany jest osobnym rozwiązaniem i zwykle wiąże się z wyższą ceną energii oraz dodatkowymi formalnościami.

Od czego naprawdę zależy koszt przyłącza elektrycznego
Najważniejsza jest moc przyłączeniowa, czyli maksymalna moc, o którą występujesz do operatora dla domu. Dla typowego budynku jednorodzinnego często wystarcza 12-15 kW, ale pompa ciepła, płyta indukcyjna, klimatyzacja, warsztat albo ładowarka samochodu elektrycznego mogą uzasadniać wybór większej wartości.
Nie radzę wpisywać we wniosku wysokiej mocy „na wszelki wypadek”. Większa moc może podnieść opłatę przyłączeniową, a późniejsze zwiększenie parametru bywa możliwe, gdy sieć i przyłącze mają odpowiedni zapas. Z drugiej strony zbyt niska wartość może powodować wyłączanie zabezpieczeń, gdy kilka energochłonnych urządzeń pracuje jednocześnie.
Drugim czynnikiem jest rodzaj przyłącza. Kablowe prowadzi się najczęściej pod ziemią i jest ono droższe od napowietrznego, ale lepiej pasuje do nowej zabudowy, jest mniej narażone na wiatr oraz nie ogranicza zagospodarowania działki. Ostateczny wariant zależy od warunków technicznych i sieci znajdującej się w pobliżu.
Znaczenie ma również długość odcinka oraz to, czy operator buduje nowe przyłącze. Przy standardowym odcinku do 200 metrów opłata jest zwykle liczona według stawki za kilowat. Powyżej tego limitu dochodzi dodatkowa opłata za każdy metr, co przy odległej działce może wyraźnie zmienić końcowy rachunek.
Jak wyglądają stawki dla domu w 2026 roku
Operatorzy systemów dystrybucyjnych stosują własne taryfy zatwierdzane przez Prezesa URE. Dla domu jednorodzinnego najczęściej znaczenie ma grupa V, czyli przyłączenie odbiorcy do sieci niskiego napięcia o mocy poniżej 40 kW.
| Operator lub przykład taryfy | Przyłącze napowietrzne netto | Przyłącze kablowe netto | Przybliżony koszt kablowy przy 12 kW brutto |
|---|---|---|---|
| TAURON Dystrybucja | 35,43 zł/kW | 73,63 zł/kW | około 1087 zł |
| PGE Dystrybucja | 15,84 zł/kW | 92,02 zł/kW | około 1358 zł |
| Energa-Operator | 36,12 zł/kW | 51,49 zł/kW | około 760 zł |
Kwoty w tabeli dotyczą podstawowej opłaty operatora i zostały przeliczone dla 12 kW oraz stawki VAT 23%. Nie są ofertą dla każdej działki, ponieważ dokładną cenę określa umowa o przyłączenie i aktualna taryfa właściwego operatora.
Przy mocy 15 kW sama opłata za kablowe przyłączenie wyniesie orientacyjnie około 950-1700 zł brutto. Właśnie dlatego internetowe kalkulacje podające jedną uniwersalną cenę są mylące. Różnica między operatorem, typem przyłącza i lokalizacją potrafi wynieść kilkaset złotych, a większe znaczenie dla całego budżetu mają zwykle prace na działce.
Co obejmuje opłata dla operatora, a co płacisz osobno

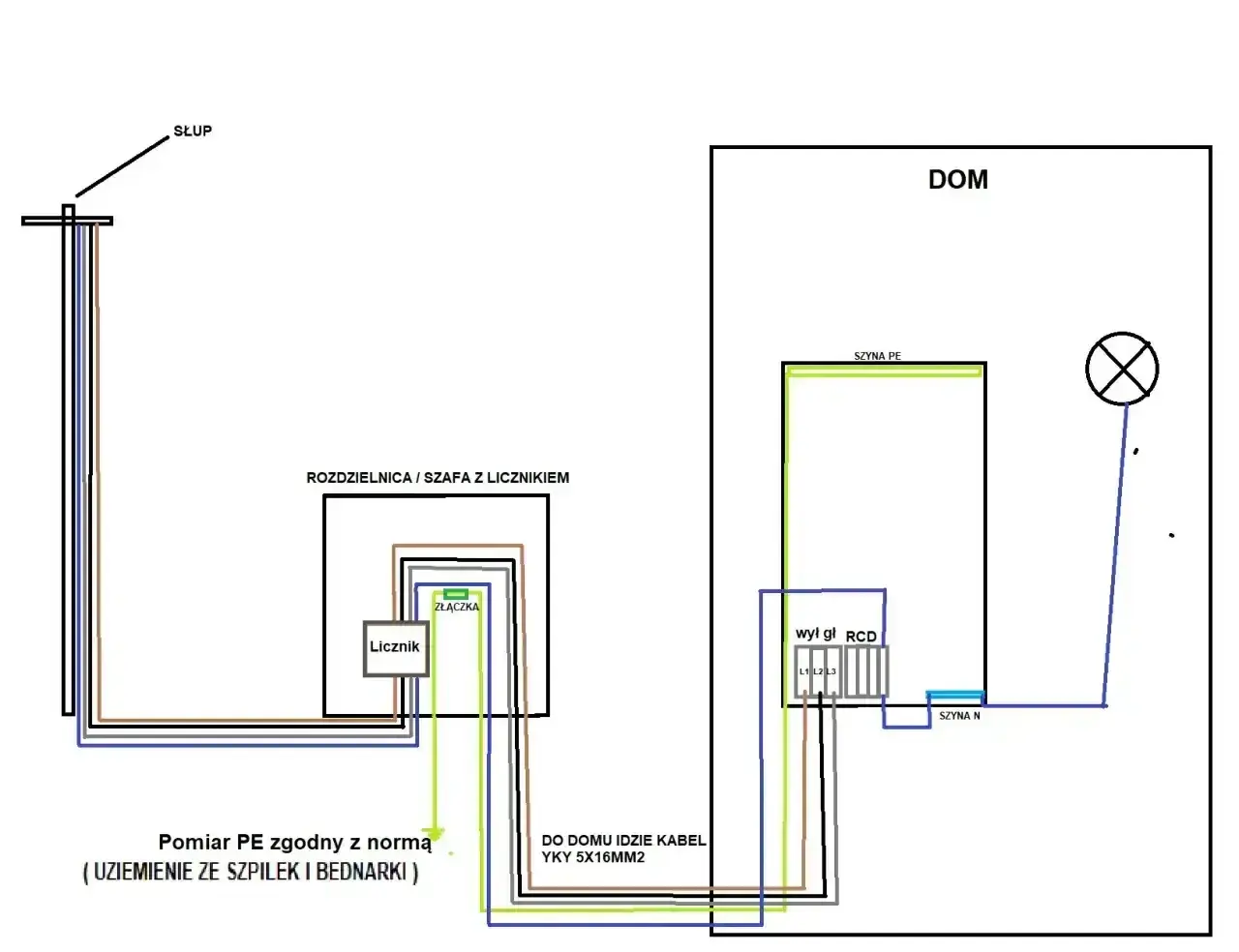

Opłata przyłączeniowa obejmuje zakres określony w taryfie i umowie. Przy typowym przyłączu kablowym operator uwzględnia między innymi złącze kablowe, układ pomiarowo-rozliczeniowy oraz zabezpieczenie przedlicznikowe. Zwykle to operator odpowiada także za budowę odcinka do miejsca złącza wskazanego w warunkach.
Po stronie inwestora może pozostać wykonanie instalacji od złącza do budynku. Dochodzą wtedy koszty przewodu, rozdzielnicy, uziemienia, wykopu, rur osłonowych, zasypania trasy oraz pomiarów elektrycznych. W prostym wariancie warto przyjąć na te prace około 2000-6000 zł, choć przy długiej trasie lub trudnym gruncie kwota może być wyższa.
Orientacyjny budżet całego przedsięwzięcia
| Wariant | Realistyczny koszt całości | Co zwykle obejmuje |
|---|---|---|
| Działka przy istniejącej sieci | około 3000-6000 zł | opłata operatora, krótki wykop, przewód i podstawowe pomiary |
| Standardowy dom z dłuższym odcinkiem | około 5000-10000 zł | przyłączenie, przewód do budynku, prace ziemne i elektryk |
| Działka oddalona lub trudny teren | około 10000-20000 zł i więcej | długi wykop, odtworzenie nawierzchni, dodatkowe uzgodnienia albo rozbudowa instalacji |
To są widełki budżetowe, a nie urzędowy cennik. Największe zaskoczenia pojawiają się wtedy, gdy inwestor porównuje tylko fakturę operatora, a pomija koszt kabla prowadzonego od skrzynki do domu. Przy nowej budowie ten odcinek warto zaplanować razem z przyłączem wodnym, kanalizacją i wjazdem, ponieważ wspólny wykop może ograniczyć koszty robót ziemnych.
Przyłącze docelowe czy prąd budowlany

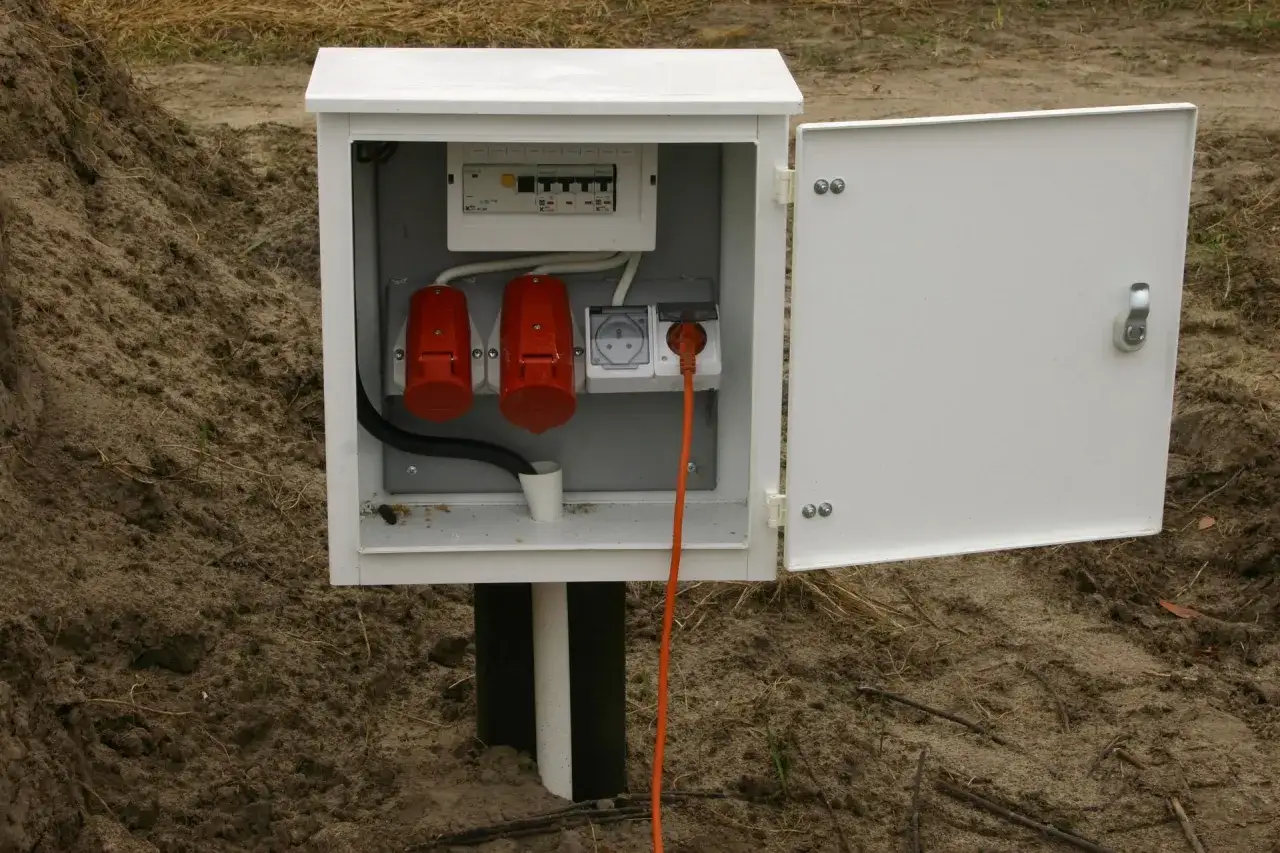

Prąd budowlany służy do zasilania placu budowy przed zakończeniem inwestycji. Może być wykonany jako tymczasowe przyłącze albo jako docelowe przyłącze wykorzystane już podczas budowy. Drugi wariant jest zwykle rozsądniejszy, jeśli harmonogram i warunki operatora na to pozwalają.
Dla przykładu TAURON podaje dla tymczasowego przyłącza niskiego napięcia stawkę 10,30 zł netto za każdy kilowat, czyli 12,67 zł brutto. Przy 12 kW daje to około 152 zł brutto samej opłaty przyłączeniowej, ale nie obejmuje wykonania instalacji na placu budowy ani późniejszych kosztów energii.
Prąd budowlany może oznaczać także taryfę grupy C, przeznaczoną dla obiektów związanych z działalnością gospodarczą lub budową. Cena energii i opłaty stałe mogą być wtedy mniej korzystne niż po przejściu na taryfę dla gospodarstwa domowego. Zanim podpiszę umowę na rozwiązanie tymczasowe, sprawdzam więc nie tylko koszt skrzynki, lecz także sposób rozliczania przez cały okres budowy.
Jak przejść przez formalności i nie przepłacić
Pierwszy krok to ustalenie właściwego operatora systemu dystrybucyjnego. Decyduje o nim lokalizacja działki, a nie wybrany sprzedawca prądu. Następnie składa się wniosek o określenie warunków przyłączenia, podając między innymi dane działki, planowaną moc, rodzaj obiektu i przewidywany termin rozpoczęcia poboru.
Do wniosku zwykle potrzebny jest dokument potwierdzający tytuł prawny do nieruchomości oraz mapa lub plan sytuacyjny. Operator wydaje warunki, w których wskazuje miejsce przyłączenia, typ zabezpieczenia, sposób wykonania zasilania oraz obowiązki obu stron. Dopiero ten dokument pozwala wiarygodnie ocenić zakres prac.
Po zaakceptowaniu warunków podpisujesz umowę o przyłączenie. Operator realizuje swoją część prac, a inwestor przygotowuje instalację odbiorczą zgodnie z wymaganiami. Po wykonaniu instalacji uprawniony elektryk przeprowadza pomiary i składa oświadczenie o jej gotowości, a następnie można zawrzeć umowę sprzedaży lub kompleksową i zamontować licznik.
Od 30 kwietnia 2026 roku warunki przyłączenia wydawane dla typowych przyłączy obowiązują zasadniczo przez rok. Starsze warunki, wydane wcześniej, zachowują wcześniejszy okres ważności. Nie warto więc odkładać podpisania umowy bez sprawdzenia terminu, bo po jego upływie procedurę może trzeba będzie rozpocząć ponownie.
Przeczytaj również: Ogrodzenie murowane tynkowane - Jak uniknąć pęknięć i błędów?
Najczęstsze błędy przy planowaniu kosztów
- Zawyżenie mocy bez konsultacji z projektantem lub elektrykiem.
- Założenie, że opłata operatora obejmuje przewód i wykop od skrzynki do domu.
- Brak sprawdzenia, czy sieć znajduje się po tej samej stronie drogi co działka.
- Pominięcie kosztu odtworzenia kostki, asfaltu albo ogrodzenia po wykonaniu robót.
- Wybór prądu budowlanego bez porównania całkowitych opłat za energię.
W przypadku sieci niskiego napięcia 230/400 V typowej dla domu nie wnosi się opłaty za samo złożenie wniosku ani zaliczki na warunki. Inaczej wygląda przyłączenie do sieci powyżej 1 kV, które dotyczy większych obiektów, a nie standardowego domu jednorodzinnego. Od 2026 roku w takich sprawach obowiązuje między innymi opłata za wniosek w wysokości 1 zł za kW oraz zaliczka na poczet opłaty przyłączeniowej.
Najlepszy sposób na szybki i wiarygodny kosztorys
Przed zakupem działki sprawdzam trzy rzeczy. Po pierwsze, odległość do najbliższej sieci. Po drugie, miejsce, w którym operator może ustawić złącze. Po trzecie, przewidywaną moc, zwłaszcza gdy dom ma być ogrzewany pompą ciepła albo wyposażony w ładowarkę samochodową.
Do wstępnego budżetu przyjmij 1000-1700 zł brutto na opłatę operatora przy kablowym przyłączu 12-15 kW, a osobno zaplanuj kilka tysięcy złotych na kabel, wykop i elektryka. Jeżeli działka leży daleko od sieci, przed podpisaniem umowy przedwstępnej poproś operatora o warunki albo przynajmniej o informację, czy konieczna będzie rozbudowa sieci.
Najbezpieczniejszy kosztorys powstaje dopiero po otrzymaniu warunków przyłączenia. Sama stawka za kilowat daje dobry punkt wyjścia, ale o końcowej kwocie decydują również zakres prac, długość trasy i przygotowanie instalacji na działce. W praktyce właśnie te trzy elementy robią większą różnicę niż kilkanaście złotych różnicy w taryfie.
Przy standardowej działce z siecią w pobliżu przyłączenie prądu nie powinno zrujnować budżetu budowy. Trzeba jednak rozdzielić opłatę dla operatora od kosztów po stronie inwestora i od razu uwzględnić przyszłe urządzenia w domu. Dzięki temu łatwiej uniknąć zarówno przepłacenia za nadmiarową moc, jak i kosztownej przebudowy instalacji po kilku latach.
